Les travaux 2023 sur le réseau de chaleur Bellevue Chantenay
Un développement du réseau qui respecte la qualité de vie des habitants.
Les travaux
L’ambitieux plan de développement des réseaux de chaud va nécessiter des travaux importants planifiés en amont et en concertation avec les parties prenantes que sont les riverains, les commerçants et l’autorité délégataire. L’objectif est de limiter l’impact des travaux sur le trafic routier et de réduire au maximum le temps d’occupation de la voirie.
Une communication de chantier dynamique a été mise en place avec la géolocalisation des travaux via Waze pour informer en temps réel les automobilistes.

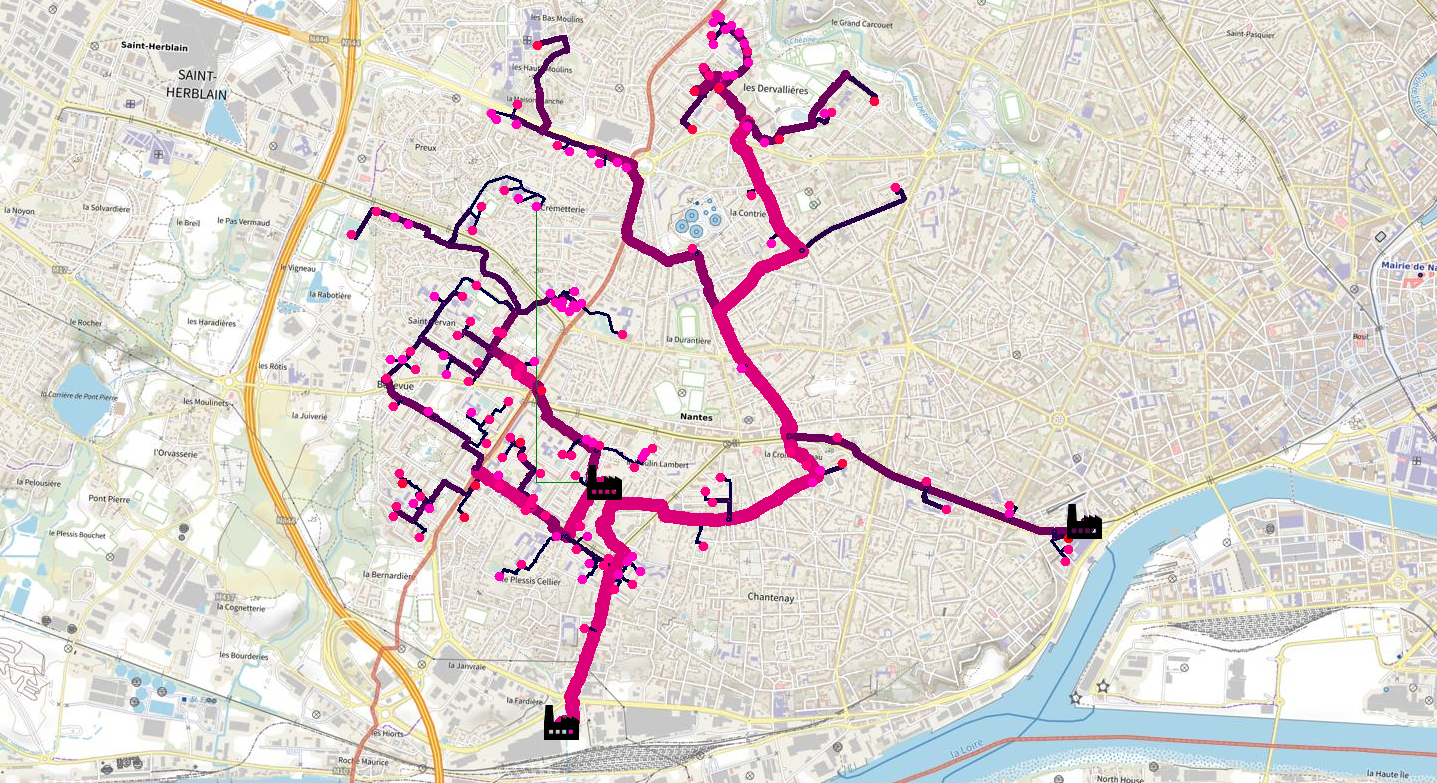

Pour l’année 2023, les principaux travaux sur voirie vont concerner Saint-Herblain :
Phase 1:
- École maternelle Soleil Levant : juillet / août 2023
- École primaire Soleil Levant : juillet / août 2023
- Rue Néruda nord : août / octobre 2023
- Collège Ernest Renant : octobre / novembre 2023
- Rue Néruda sud : novembre / décembre 2023
Phase 2 :
- Fonçage et raccordement à l'existant : novembre / janvier 2023
